施工面積為5000平方米,配備現場管理人員4人,施工工人員12人,正常情況下需要16天完成此工程。

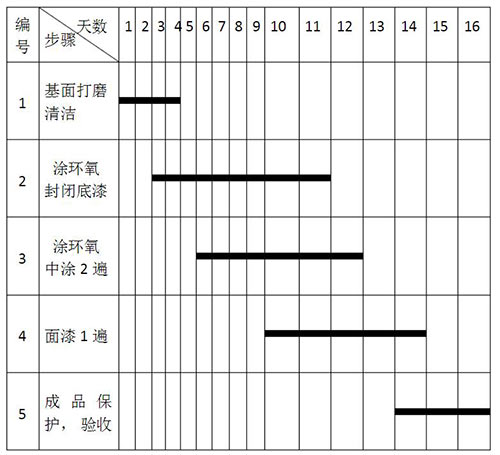

地下車庫環氧地坪施工進度表
(一)、素地處理:
1、將伸縮縫內的瀝青或泥土掏出,并清理干凈;
2、用材料對伸縮縫進行填充;
3、待完全干透后,對全部地面進行打磨、清潔,完成素地處理。
(二)、底漆層施工:
1、施工前需保持干凈,如有雜物粘附需清除;
2、依照正確比例將主劑及固化劑混合,充分?jǐn)嚢?
3、需視地面情況調整適當粘度;
4、混合完成材料需4小時以內完成施工;
5、底漆層養生硬化時間約八小時以上。
(三)、中涂層施工(三道):
1、依照正確比例將主劑及固化劑混合,充分?jǐn)嚢?
2、混合后加入適量石英砂;
3、使用批刀將材料涂布均勻;
4、混合完成材料需30分鐘以內施工完成;
5、中涂層養生硬化時間約八小時以上;
(四)、批土層施工(兩道):
1、依照正確比例將主劑及固化劑混合,充分?jǐn)嚢?
2、混合后加入適量石英粉;
3、使用批刀將材料涂布均勻;
4、混合完成材料需30分鐘以內施工完成;
5、批土層養生硬化時間約八小時以上;
(五)、面漆層施工(兩道):
1、施工前需保持干凈,如有雜物粘附需清除;
2、使用前主劑先攪拌均勻;
3、依照正確比例將主劑及固化劑混合,充分?jǐn)嚢?
4、使用滾筒將材料均勻涂布;
5、混合完成材料需30分鐘以內施工完成;
6、施工交接處做好交接處理;
7、施工完成后,24小時后方可上人,72小時后方可重壓(以25度為準,低溫時開放時間需適度延長。
1、環氧地坪漆施工后有7天左右的固化期,必須等待固化完全后才可使用;養護期間禁止用水或溶劑洗擦地面。
2、不得用超過30%的濃酸浸蝕地坪。
3、當?shù)孛媸艿轿廴,例如油污等。可以使用中性洗滌劑擦洗?/p>
4、如果因為使用時間過長,地面造成的破損,小面積的可以進行局部修補,如果面積較大,則建議重新施作面涂一次即可。
5、地坪上粘有口香糖、玻璃膠等雜物,可以用鏟刀小心去除。
自從上世紀中后期開始,歐美便出現了許多潔凈車間地坪,這種地坪采用了整合聚合物面層被稱為環氧地坪漆,如今在我們中國也非常的流行了,在各個車間車庫地...
一般來說,電子生產環境、機房、電氣室等用電場合都會選擇環氧地坪漆,即建造導電性好的導電地板,以便及時帶走產生的靜電和泄漏電流。...
